원전 새울 3호기 운영 허가...착공 9년만, 2년만에 신규 승인

정재진 기자 / 기사승인 : 2025-12-30 16:37:36
  • -
  • +
  • 인쇄
원안위 '운영허가안' 의결, 발전용량 1400㎿급
새울 1~4호기 가동시 원전 발전량 20% 담당

[HBN뉴스 = 정재진 기자] 원자력안전위원회가 준공을 앞둔 울산 울주 새울 원자력발전소 3호기 운영을 30일 허가했다. 착공 9년만에 허가를 받은 것으로, 신규 원전 허가는 2023년 9월 신한울 2호기 이후 2년여만이다.



원안위는 이날 회의를 열고 '새울 원자력발전소 3호기 운영허가안'을 의결했다고 밝혔다.

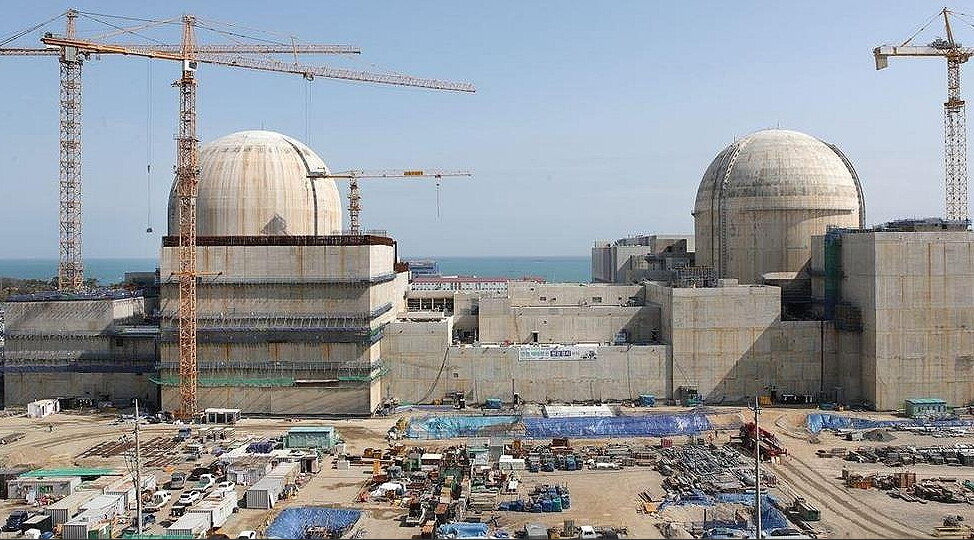

  새울 3, 4호기 원전 건설 전경. [사진=원자력안전위원회]



원안위는 지난 19일 제227회 회의에서 한국원자력안전기술원(KINS)의 안전성 심사결과와 원자력안전전문위원회의 사전 검토 결과를 바탕으로 심의에 착수했으며, 이날 회의에서 새울 3호기가 '원자력안전법' 제21조에 따른 운영 허가기준에 충족함을 확인하고 운영 허가를 의결했다.



2016년 착공을 시작한 한국형 원전(APR1400) 새울 3호기는 발전용량 1400㎿급, 설계수명 60년인 가압경수로형 원전(APR1400)으로, 현재 운영 중인 새울 1·2호기, 신한울 1·2호기와 기본 설계가 동일하다.



사업자인 한국수력원자력이 2020년 8월 5일 쌍둥이 원전인 새울 4호기와 함께 운영 허가를 신청했다.



KINS는 APR1400 동일 노형 선행호기의 안전성 심사 경험을 바탕으로 선행 원전과 설계 차이, 원전 운영능력, 시설 성능, 운영 및 가정된 사고 시 방사선 영향 등을 심사해 원자력안전법에 따른 허가기준에 충족함을 확인했다. 이후 원자력안전전문위원회는 쟉년 7월부터 총 10회에 걸쳐 KINS 심사결과에 대해 사전 검토를 진행해 심사결과가 타당하다고 판단했다.



한수원은 운영 허가가 난 새울 3호기에 연료를 장전하고 6개월여에 걸쳐 시운전 시험을 거쳐 원안위로부터 사용전검사 합격 통보를 받고, 산업부로부터 사업 개시 신고 수리를 거쳐 상업 운전에 착수한다.



한수원은 전 원전 발전의 10.7%를 담당하는 새울 1, 2호기에 3, 4호기가 추가되면 원전 발전량의 19.4%를 담당할 것으로 전망한다.
